業務動態

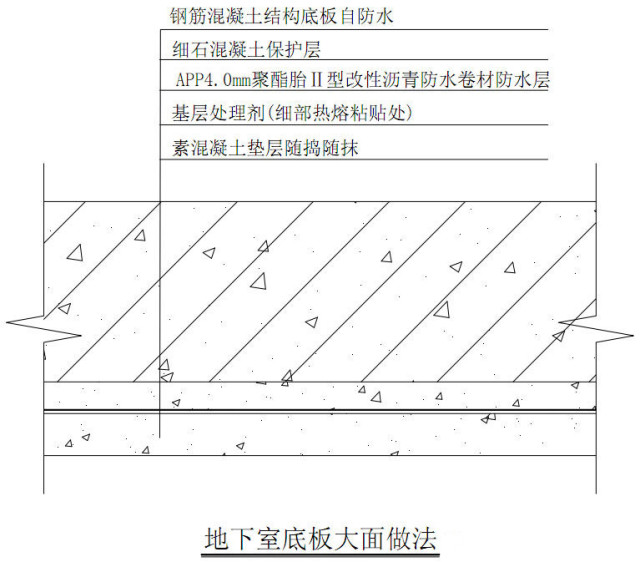

▌一、地下室底板防水做法示意圖

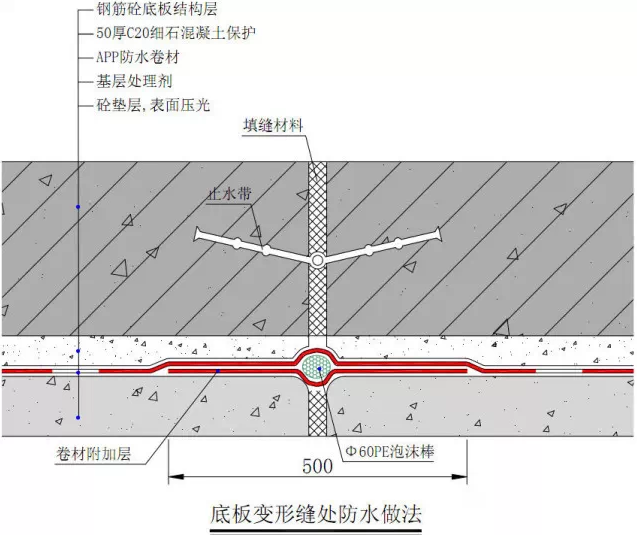

1. 底板變形縫防水做法

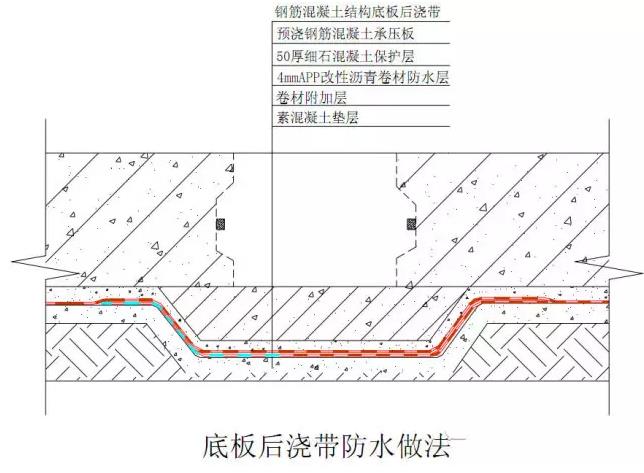

2. 底板后澆帶防水構造做法

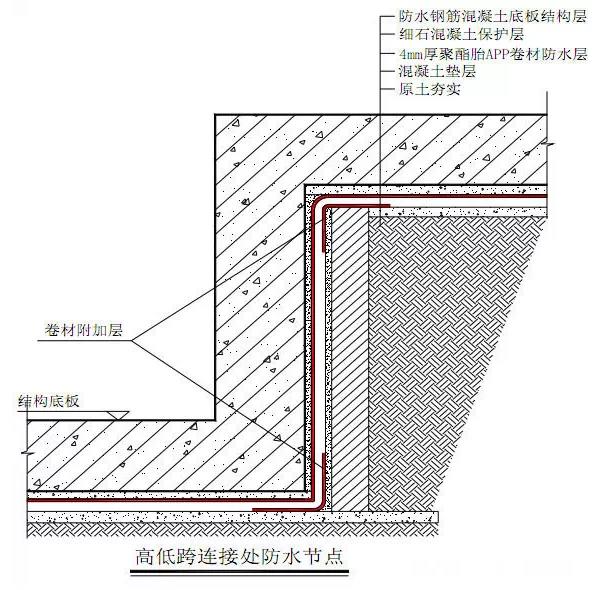

3. 高低跨連接處防水做法
4. 樁頭防水處理
采用水泥基滲透結晶型防水涂料 +改性瀝青防水涂料 +卷材的復合防水做法。:
[防水處理工序如下]:
1. 由總承包方鑿出樁頭至設計標高位置,調整受力鋼筋,并切割露出的定位鋼筋,并由總承包方用高壓水槍沖洗暴露的樁身上的泥土、浮漿、松動的碎石等,并經驗收合格。
2. 水泥基滲透結晶型防水材料涂刷樁頂表面、暴露的樁身及周圈250mm范圍,涂刷參考用量1.2kg/㎡,成膜厚度約1.0mm。
3. 在樁頭部位收口卷材采用橡膠瀝青防水涂料涂抹。
[注意事項]:

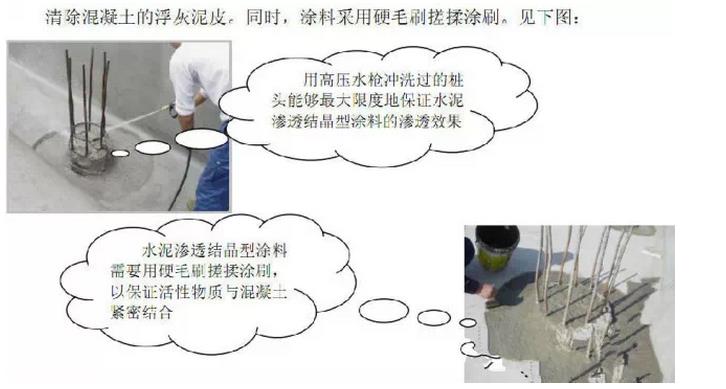

1. 樁頭防水處理的關鍵是樁頭的清理工序,采用高壓水槍沖洗樁頂面混凝土能夠有效清除混凝土的浮灰泥皮。同時,涂料采用硬毛刷搓揉涂刷。見下圖:
▌二、地下室側墻防水做法

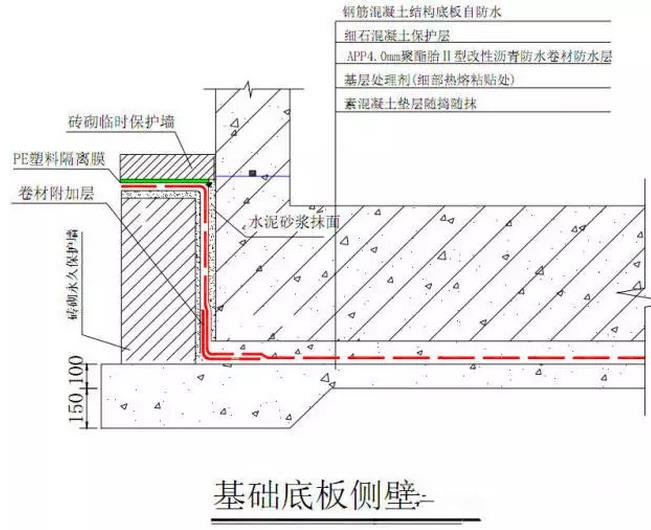

1. 地下室底板防水交接處預留做法

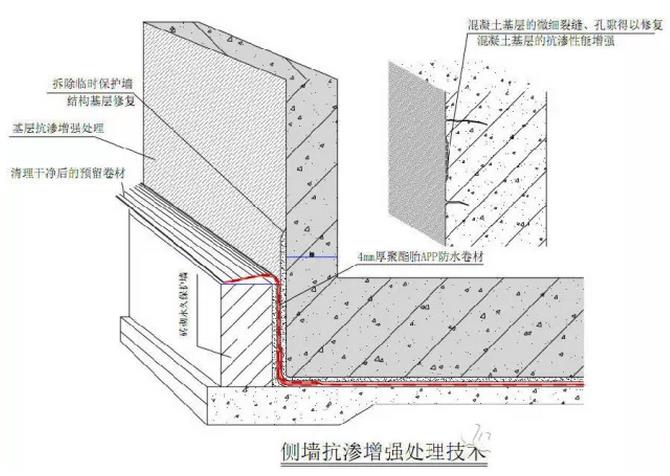

2. 地下室側墻抗?jié)B增強處理方法

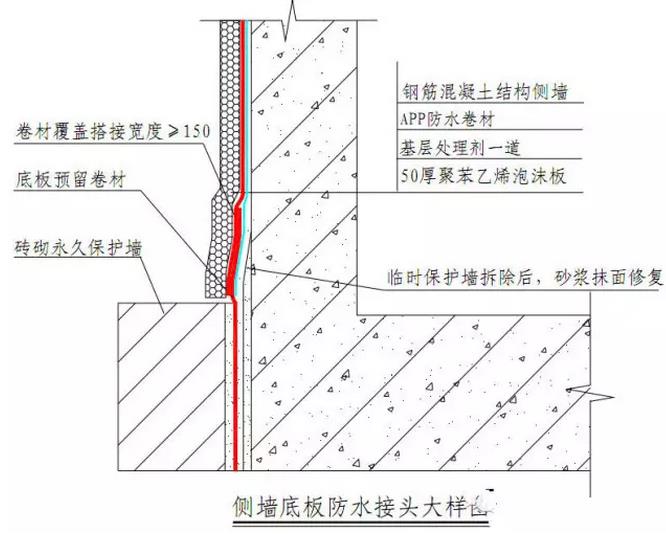

3. 側壁底板防水接頭做法

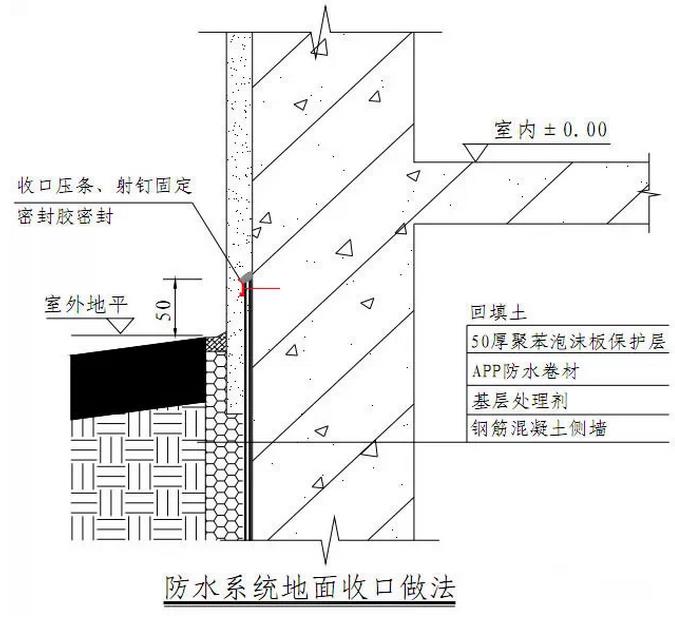

4. 地下室側墻地面收口做法

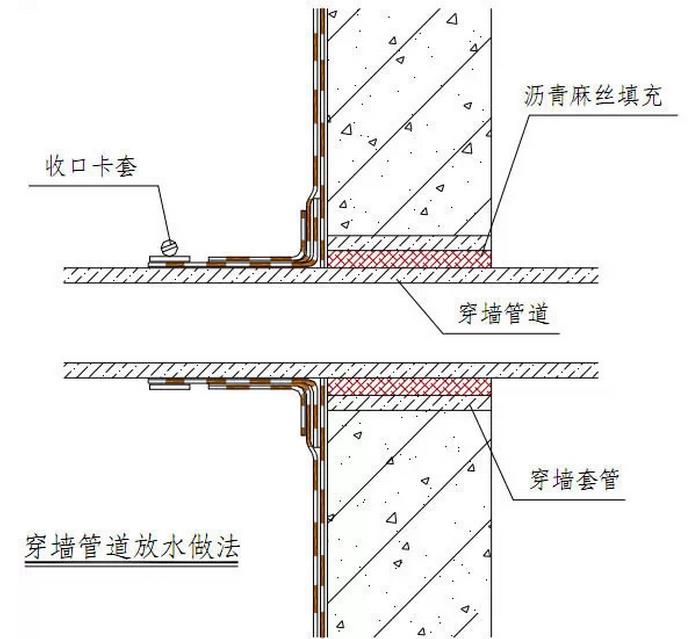

5. 穿墻管件防水處理
